- Месторасположение: 120 км к Юго-Западу от Сургута (ХМАО)
- Суммарный запас нефти 153 млн.тонн
- Инфраструктура: более 20 кустовых площадок (400 скважин), сеть трубопроводов более 600 км, сеть дорог 200 км, УПН (15 млн.т/год), жилой поселок на 360 человек.
- Срок эксплуатации месторождений - 30 лет
- Оператор месторождений "Салым Петролиум Девелопмент" - совместное предприятие "Shell" и НК "Эвихон"
- Проектирование дорог выполнили компании "ТЭРМ" (Тюмень) и "Геостройкомплекс" (Москва)
Постановка задачи:
- По плану освоения месторождений за первый год необходимо было построить более 80 км дорог по заболоченной местности

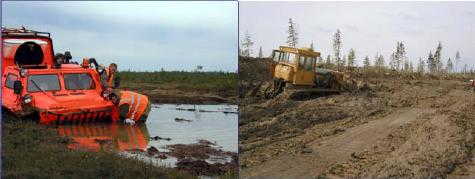

- Характеристика района:
климат:
- Среднегодовая температура -3,1 С
- Продолжитеность снежного периода более 200 дней в году - Геология:
- Более 40 % территории заболочено
- Глубина болот 1-8 м
- Прочность грунтов 5-50 кПа
Использованные варианты укрепления слабых оснований
Вариант 1 Вариант 2 Вариант 3
Вариант 1 - Армирование слабого основания геотканью Geolon (глубина болот 1,5 - 3,0 м)

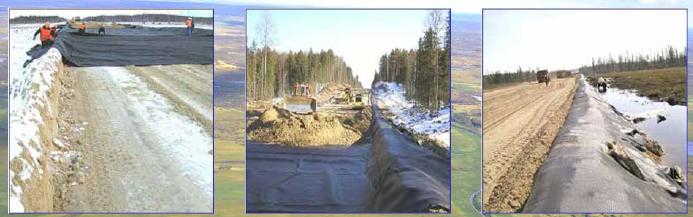

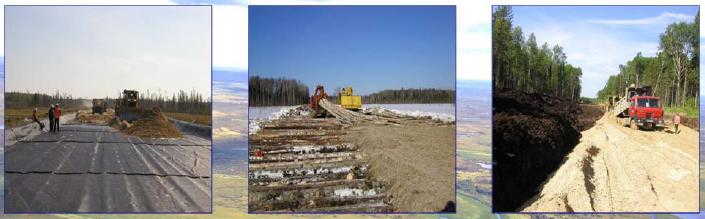

Вариант 2 - Устройство лежневого настила (глубина болот более 3,0 м)

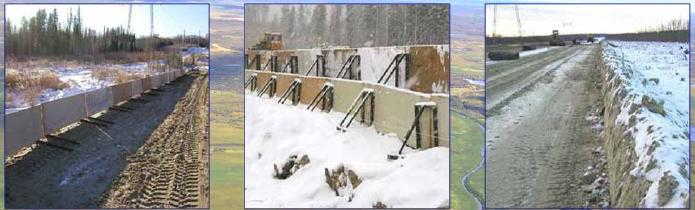

Вариант 3 - Замена слабого грунта (глубина болот до 1,5 м)
Выбор армирующего материала (для вариантов 1 и 2)
Исходные данные для расчетов:
- - Прочность грунтов на заболоченных участках 5-50 кПа
- - Транспортная нагрузка
- Трафик 4 000 машин в год
- Осевая нагрузка 100 кН
* в период строительства трафик достигал 1000 машин в сутки
Результаты расчетов:
В качестве армирующих элементов были выбраны следующие марки геоткани:
GEOLON PP200 - в основании насыпи на болотах
GEOLON PP100S - в основании дорожной одежды
GEOLON PP25 - в основании насыпи на суходолах

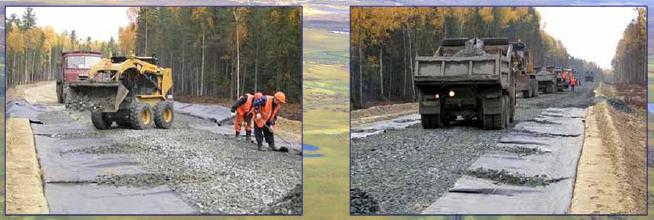

Технология монтажа GEOLON

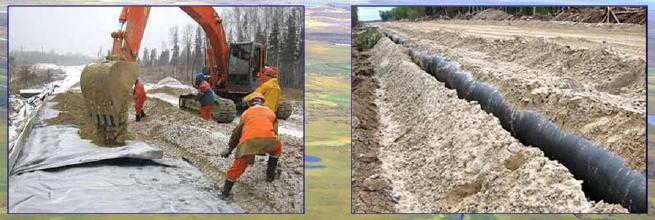

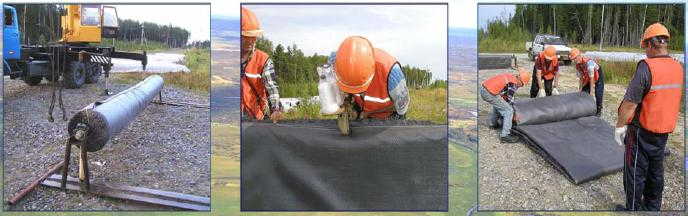

Шаг 1: Сшивка полотен геоткани в панели по 550 м2
Шаг 2: Планировка поверхности, установка опалубки
Шаг 3: Укладка геоткани GEOLON PP200 и отсыпка песка на высоту армирующего слоя

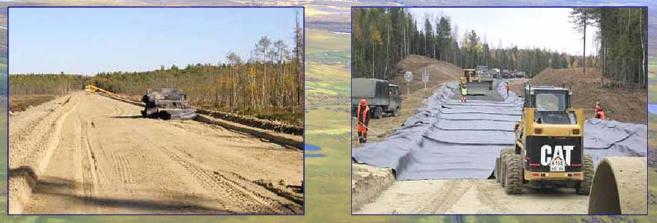

Шаг 4: Формирование обратных заворотов геоткани и отсыпка земляного полотна
Шаг 5 (через 6 месяцев): досыпка песка до проектной отметки земляного полотна, укладка геоткани GEOLON PP100S, отсыпка слоя щебня на 0,2 м
Шаг 6: Формирование обратных заворотов геоткани и отсыпка щебня до проектной отметки
Шаг 7: Устройство нежесткого покрытия. Отсыпка мелкофракционного щебня на 0,05 м

Создание водопропусков с применением геоткани GEOLON

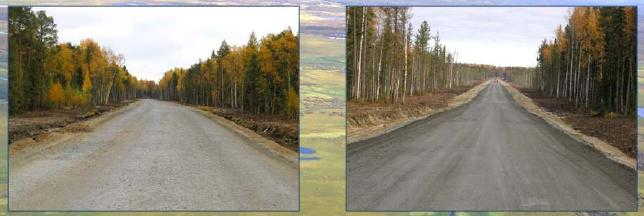

* В сентябре 2005 года, был сдан в эксплуатацию главный 50-ти километровый участок дороги до Западного Салыма
Объем работ:
- Геотекстиль 1 400 000 м2
- Песок 1 320 000 м3
- Лежневка 190 000 м2
- Щебень 250 000 м3
- 5 мостов общей длиной 117 м
